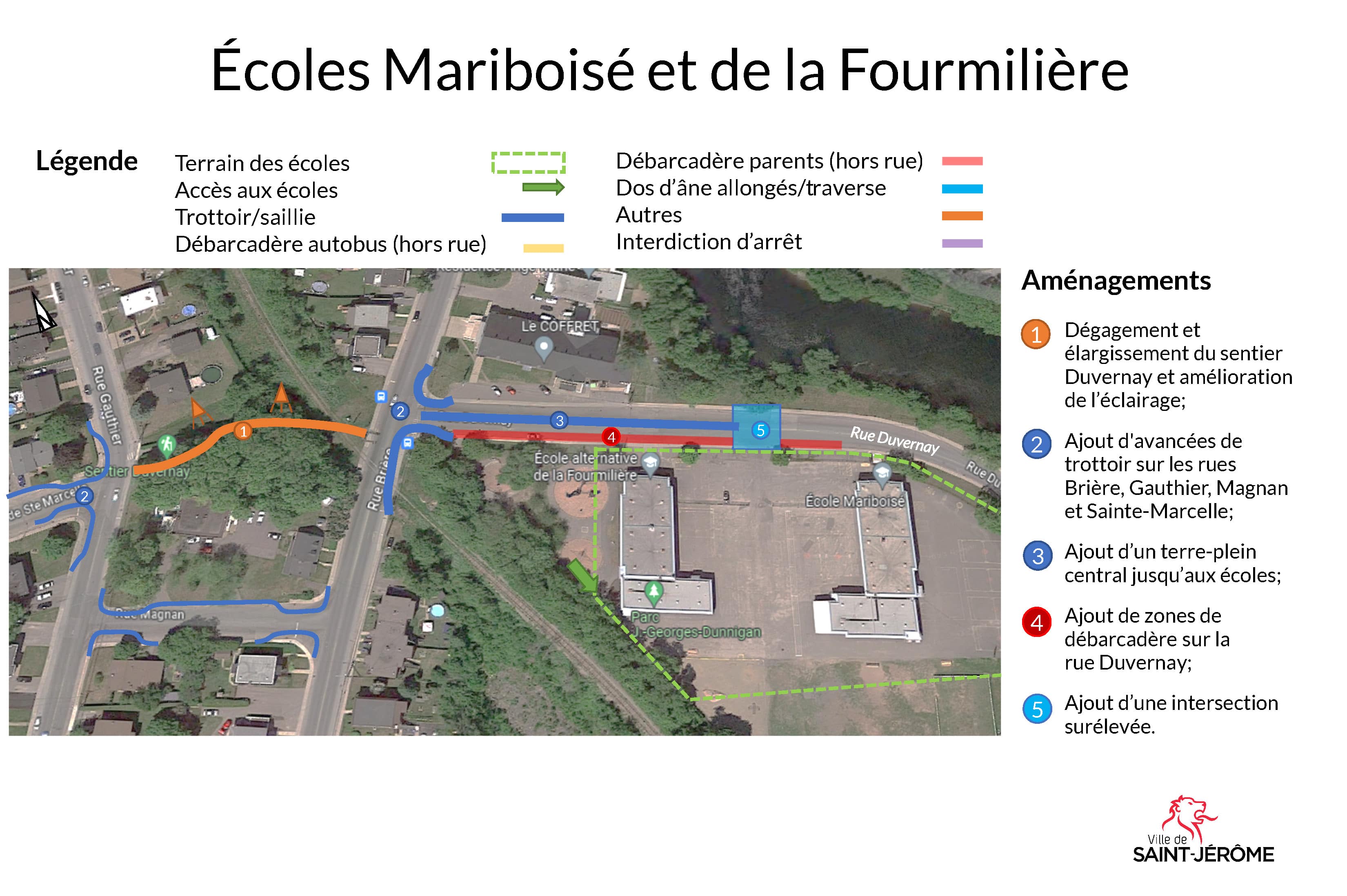

Nouvelle configuration dès le 20 octobre

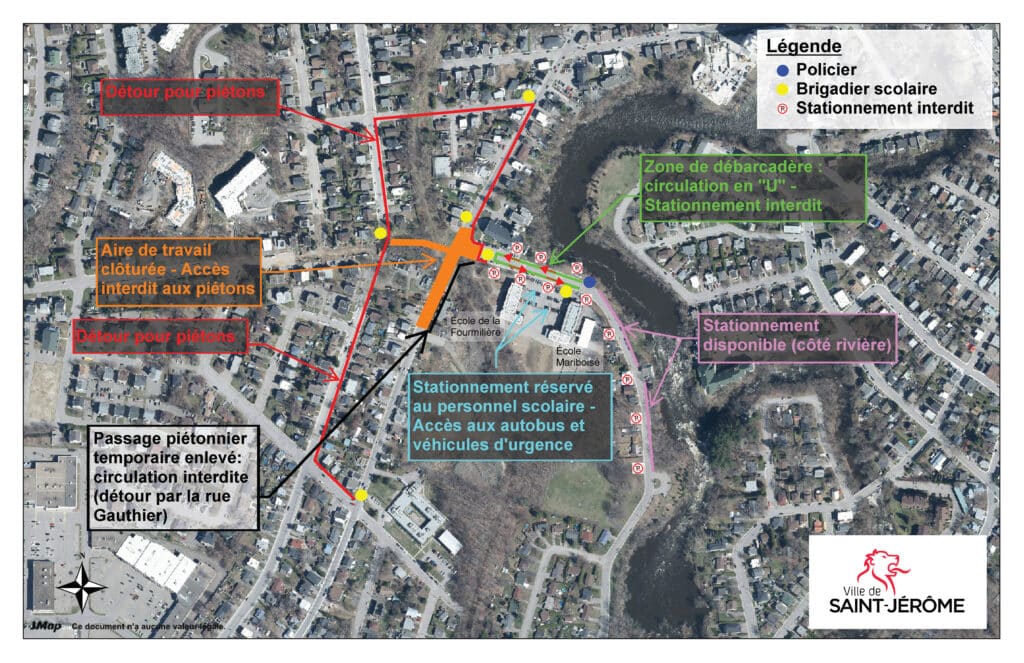

À partir du 20 octobre, une nouvelle configuration permettra aux piétons et aux automobilistes d’accéder aux écoles de la Fourmillière et Mariboisé. Grâce à une collaboration étroite entre l’entrepreneur, la Ville et les représentants des écoles, un plan de détour a été établi et des mesures de sécurité ont été mises en place. Des brigadiers scolaires seront ainsi en poste aux principales intersections pour accompagner les marcheurs et des policiers seront présents sur la rue Duvernay pour assurer la sécurité des lieux.

Suivi des travaux

À la suite d’un accident survenu en mai et du bris accidentel d’une conduite de gaz survenu en septembre 2025, les méthodes de travail ont été révisées et des mesures de sécurité et de prévention ont été mises en place. Le chantier a toutefois pris un certain retard et la fin des travaux est maintenant prévue d’ici la fin novembre 2025.

Mesures de sécurité mises en place

  • Zone des travaux entièrement clôturée, avec surveillance renforcée 24 h/24;
  • Collaboration continue avec l’entrepreneur et le Centre de services scolaire pour veiller à la sécurité des enfants, du personnel et des résidents;
  • Aménagement, depuis la rentrée scolaire, d’une zone de débarcadère sécurisée accessible par la rue Duvernay, le boulevard Jean‑Baptiste‑Rolland et la rue Radisson;
  • Présence de brigadiers scolaires, de policiers et de signaleurs routiers à des points stratégiques aux abords des écoles pour l’encadrement des piétons et la visibilité;
  • Prolongation par l’entrepreneur des heures de travail de ses équipes afin de compenser le retard accumulé.

Description du projet

La Ville investit dans des travaux majeurs de réfection d’infrastructures sur les rues Duvernay, Brière, Magnant, Gauthier et de Sainte-Marcelle. Un volet important du chantier vise le réaménagement complet de la zone scolaire devant les écoles de la Fourmilière et Mariboisé, sur la rue Duvernay, à partir de la rue Brière. Ces améliorations permettront d’y renforcer la sécurité et la fluidité.

Le projet comprend le remplacement des égouts sanitaires et pluviaux, de la chaussée, des trottoirs, des bordures et de l’éclairage. Les infrastructures souterraines et de surface, arrivées en fin de vie utile, seront remplacées, et les réseaux d’égouts sanitaire et pluvial seront séparés pour une meilleure gestion des eaux. Les nouveaux aménagements reflèteront les orientations stratégiques de la Ville en matière de mobilité active. Parmi les changements notables :

  • L’amélioration du sentier piéton reliant les rues Gauthier et Brière;
  • L’élargissement des trottoirs;
  • La création de saillies de trottoir aux intersections;
  • Une révision des traverses piétonnes.

Coût des travaux

Le coût des travaux s’élève à près de 6,5 M$. Le contrat a été octroyé à Excapro inc. lors de la séance du conseil municipal du 18 février 2025.

Accès et circulation

Pendant toute la durée du chantier, la Ville travaillera en collaboration avec les résidents et les responsables des organismes et établissements scolaires du secteur afin que la circulation s’effectue en tout temps de manière fluide et sécuritaire.

Nuisances

Bruit à prévoir du lundi au vendredi, de 7 h à 18 h, et les fins de semaine, à l’occasion. Des mesures sont prévues afin de limiter les nuisances suivantes :

  • Poussière : arrosage ou application de chlorure de calcium;
  • Eau potable :  alimentation des bâtiments par un réseau d’eau temporaire;
  • Dynamitage : vidéo et inspection avant travaux.

Service d’alertes

Abonnez-vous au service d’alertes afin de recevoir les avis importants, dont les avis d’ébullition.

Phases des travaux

EN COURS

Phases 2A et 2B

Certains des travaux de cette phase sont terminés, mais ceux réalisés à l’intersection des rues Duvernay et Brière sont toujours en cours.

Fin de la phase : Fin novembre

  • Remise en état des lieux, incluant les surfaces engazonnées et les entrées charretières;
  • Travaux d’excavation et de dynamitage;
  • Enlèvement de conduites désuète et installation de nouvelles conduites pluviales, sanitaires et d’aqueduc;
  • Remblayage des tranchées et mise en forme de la chaussée;
  • Réaménagement des trottoirs et de la géométrie routière;
  • Travaux d’asphaltage (première couche uniquement).

Phase 1A

Fin de la phase : Fin novembre

  • Interventions prévues à l’intersection de la rue Brière et Magnant pour permettre la gestion des eaux sanitaires et pluviales pendant les travaux des phases suivantes;
  • Mobilisation de l’entrepreneur et mise en place de ses installations temporaires de chantier (roulotte de chantier, réseau d’alimentation d’eau temporaire, fosses de pompage sanitaires, livraison des matériaux et équipements, etc.).

Phase 2C

Fin de la phase : Fin novembre

  • Remise en état des lieux, incluant les surfaces gazonnées et les entrées charretières;
  • Travaux d’excavation et de dynamitage;
  • Enlèvement de conduites désuètes et installation de nouvelles conduites pluviales, sanitaires et d’aqueduc;
  • Remblayage des tranchées et mise en forme de la chaussée;
  • Réaménagement des trottoirs et de la géométrie routière;
  • Travaux d’asphaltage (première couche uniquement).

TERMINÉES

Phases 1B et 1C

  • Remise en état des lieux, incluant les surfaces gazonnées et les entrées charretières;
  • Travaux d’excavation et de dynamitage;
  • Enlèvement de conduites désuètes et installation de nouvelles conduites pluviales, sanitaires et d’aqueduc;
  • Remblayage des tranchées et mise en forme de la chaussée;
  • Réaménagement des trottoirs et de la géométrie routière;
  • Travaux d’asphaltage (première couche uniquement).

À VENIR

Phase 4

Début : Été 2026
Fin : Été 2026

  • Travaux d’asphaltage (deuxième couche) sur l’ensemble du projet et correction des déficiences, le cas échéant.
  • Détour selon l’échéancier de réalisation de l’entrepreneur en 2026
